Chapitre 4 — Mise en œuvre et pilotage d'un projet marketing digital en mode agile

Apprenez à concevoir, organiser et piloter un projet marketing digital en utilisant les principes et méthodes agiles pour maximiser la valeur créée.

I

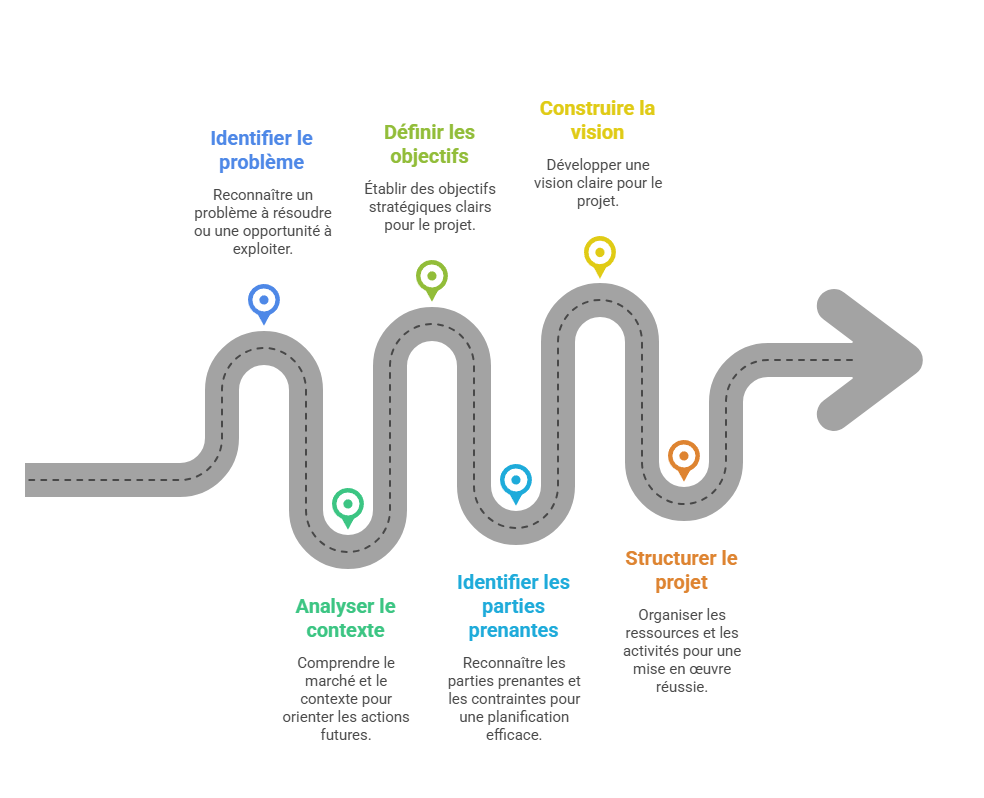

Conception et structuration d'un projet agile

Les fondations stratégiques du projet

A

Analyse du contexte et définition du projet

1

Identification du problème ou de l'opportunité marketing

Problème Opportunité Analyse Marché Contexte

Tout projet marketing digital commence par l'identification d'un problème à résoudre ou d'une opportunité à exploiter. Cette étape permet de comprendre le contexte et d'orienter les actions futures du projet.

Illustration de la sous-partie
Résumé

L'identification du problème ou de l'opportunité est la première étape cruciale qui oriente l'ensemble du projet marketing digital.

2

Définition des objectifs stratégiques du projet

Objectifs Stratégie Résultats Orientation Cohérence

Les objectifs définissent les résultats attendus du projet. Ils doivent être clairs, mesurables et cohérents avec la stratégie globale de l'organisation.

Illustration de la sous-partie
Résumé

Des objectifs clairs, mesurables et alignés avec la stratégie sont essentiels pour guider le projet vers le succès.

3

Identification des parties prenantes et des contraintes

Parties prenantes Contraintes Ressources Délais Organisation

Un projet implique différents acteurs qui peuvent influencer sa réussite. Il est également nécessaire d'identifier les contraintes de ressources, de délais ou de budget.

Illustration de la sous-partie
Résumé

L'identification des parties prenantes et des contraintes permet de realism le projet et d'anticiper les défis.

B

Construction de la vision du projet

1

Formalisation de la proposition de valeur

Valeur Client Utilité Positionnement Impact

La proposition de valeur explique ce que le projet apporte aux utilisateurs ou aux clients. Elle permet de donner une direction claire au projet et de guider les décisions.

Illustration de la sous-partie
Résumé

La proposition de valeur définit l'apport unique du projet et oriente les décisions stratégiques.

2

Définition des livrables attendus

Livrables Résultats Production Attentes Objectifs

Les livrables représentent les résultats concrets du projet : contenus, campagnes ou outils. Leur définition permet de clarifier les attentes et les étapes du projet.

Illustration de la sous-partie
Résumé

La définition précise des livrables clarifie les attentes et structure les étapes du projet.

3

Alignement entre objectifs, ressources et contraintes

Alignement Ressources Contraintes Faisabilité Cohérence

Le projet doit rester réaliste en tenant compte des ressources disponibles et des contraintes identifiées. Cet alignement garantit la cohérence globale du projet.

Illustration de la sous-partie
Résumé

L'alignement des objectifs avec les ressources et contraintes assure la faisabilité du projet.

C

Structuration initiale du projet

1

Construction du backlog initial

Backlog Tâches Organisation Priorités Planification

Le backlog rassemble l'ensemble des tâches et actions nécessaires au projet. Il constitue la base de travail pour organiser et prioriser les activités.

Illustration de la sous-partie
Résumé

Le backlog initial est la base de travail qui permet d'organiser et de prioriser l'ensemble des tâches du projet.

Exemple appliqué
Product Backlog — Plateforme de formations
10
User Stories
65
Story Points
Points : 1–3 trivial 5 moyen 8 complexe 13 très complexe
ID User Story Priorité Pts Statut
US-01 En tant qu'apprenant,
m'inscrire à une formation en ligne
afin de réserver ma place.
Haute 5 ⬜ À faire
US-02 En tant que formateur,
uploader mes supports de cours
afin de les rendre accessibles aux apprenants.
Haute 3 ⬜ À faire
US-03 En tant qu'administrateur,
générer une liste des inscrits par session
afin de préparer la logistique.
Haute 3 ▶ En cours
US-04 En tant qu'apprenant,
recevoir un rappel email 48h avant
afin de ne pas oublier la formation.
Moyenne 2 ⬜ À faire
US-05 En tant que formateur,
consulter les évaluations de mes sessions
afin d'améliorer mon contenu.
Moyenne 5 ⬜ À faire
US-06 En tant qu'administrateur,
éditer une convention de formation en PDF
afin de satisfaire aux obligations légales.
Haute 8 ⬜ À faire
US-07 En tant qu'apprenant,
accéder à un quiz de fin de module
afin de valider mes acquis.
Moyenne 8 — Backlog
US-08 En tant que formateur,
créer des parcours multi-modules
afin de structurer des formations longues.
Basse 13 — Backlog
US-09 En tant qu'administrateur,
tableau de bord de suivi du taux de complétion
afin de piloter l'activité.
Basse 13 — Backlog
US-10 En tant qu'apprenant,
télécharger mon attestation de formation
afin de justifier ma montée en compétences.
Moyenne 5 ▶ En cours
Estimation en points (échelle Planning Poker : 1, 2, 3, 5, 8, 13). Plus le chiffre est élevé, plus la tâche est complexe et incertaine.
2

Identification des premières priorités du projet

Priorités Valeur Décision Focus Impact

La priorisation permet de se concentrer sur les actions les plus importantes. Elle facilite la progression du projet et l'utilisation efficace des ressources.

Illustration de la sous-partie
Résumé

L'identification des priorités permet de focaliser les efforts sur les actions à plus fort impact.

3

Découpage du projet en actions et fonctionnalités

Découpage Actions Fonctionnalités Organisation Suivi

Le projet est découpé en éléments plus simples et réalisables. Cette approche facilite la planification et la répartition du travail.

Illustration de la sous-partie
Résumé

Le découpage en actions et fonctionnalités rend le projet plus manageable et facilite le suivi.

Exercice fil rouge — Partie 1

Conception et structuration du projet

Contexte - Projet A : Plateforme de traçabilité

Secteur : agriculture / blockchain / circuits courts

Une coopérative agricole souhaite développer une plateforme digitale permettant aux consommateurs de suivre la traçabilité de produits artisanaux (fromages, vins, produits fermiers).

Objectifs : renforcer la transparence, valoriser les producteurs locaux et améliorer la visibilité digitale des produits.

Parties prenantes : producteurs, distributeurs, consommateurs, acteurs institutionnels.

Contexte - Projet B : Médiation scientifique immersive

Secteur : culture / science / médiation numérique

Un consortium de musées et de centres scientifiques souhaite développer une série d'expériences immersives autour de la découverte scientifique.

Objectifs : toucher un public jeune, développer une présence digitale forte, créer des formats hybrides.

Parties prenantes : institutions culturelles, créateurs numériques, scientifiques, médiateurs.

Objectif pédagogique

Construire les bases stratégiques d'un projet agile.

Travail demandé

  • Identifier le problème ou l'opportunité marketing du projet.
  • Définir 3 à 5 objectifs stratégiques du projet digital.
  • Identifier les parties prenantes et les contraintes principales.
  • Construire une proposition de valeur claire.

Livrable attendu

Document de cadrage comprenant : analyse du contexte, objectifs du projet, parties prenantes, proposition de valeur.

II

Organisation et pilotage opérationnel du projet

La mise en pratique agile au quotidien

A

Planification des cycles de travail

1

Organisation des itérations ou sprints

Itérations Sprints Cycles Progression Livraisons

Les cycles de travail permettent de structurer l'avancement du projet. Chaque itération produit des résultats concrets et mesurables.

Illustration de la sous-partie
Résumé

L'organisation en itérations ou sprints structure l'avancement et garantit des livrables réguliers.

2

Définition du rythme de travail de l'équipe

Rythme Organisation Coordination Discipline Équipe

Un rythme de travail régulier permet de maintenir la dynamique du projet. Il facilite la coordination et la gestion des priorités.

Illustration de la sous-partie
Résumé

Un rythme de travail régulier maintient la dynamique et facilite la coordination de l'équipe.

3

Planification des premières actions du projet

Planification Actions Lancement Organisation Visibilité

La planification des premières actions permet de lancer le projet efficacement. Elle donne de la visibilité à l'équipe et clarifie les responsabilités.

Illustration de la sous-partie
Résumé

La planification des premières actions lance le projet efficacement et clarifie les responsabilités.

B

Organisation de l'équipe projet

1

Répartition des rôles et responsabilités

Rôles Responsabilités Organisation Équipe Coordination

Chaque membre de l'équipe doit connaître ses missions et ses responsabilités. Cette organisation évite les confusions et améliore l'efficacité collective.

Illustration de la sous-partie
Résumé

La répartition claire des rôles et responsabilités évite les confusions et renforce l'efficacité collective.

Référentiel
Rôles en gestion de projet
Rôle Méthode Responsabilité principale
Méthodologies classiques (cycle en V / waterfall)
Chef de projet Classique Pilote le projet de bout en bout : planning, budget, délais, coordination des équipes.
Sponsor / Commanditaire Classique Valide les grandes décisions, débloque les ressources, arbitre les conflits stratégiques.
Maître d'ouvrage (MOA) Classique Exprime le besoin, définit les exigences fonctionnelles, réceptionne le livrable final.
Maître d'œuvre (MOE) Classique Réalise techniquement le projet selon les spécifications de la MOA.
Comité de pilotage (COPIL) Classique Instance décisionnelle qui supervise l'avancement et valide les jalons.
Responsable qualité Classique Garantit la conformité des livrables aux standards définis.
Contrôleur de gestion Classique Suit le budget et les coûts réels vs prévisionnels.
Méthodologies agiles (Scrum)
Product Owner (PO) Agile Représente les intérêts du client, priorise le backlog, définit la valeur métier des user stories.
Scrum Master Agile Facilitateur et garant du cadre Scrum ; lève les obstacles, anime les cérémonies.
Équipe de développement Agile Équipe auto-organisée et pluridisciplinaire qui réalise les incréments du produit.
Stakeholders Agile Parties prenantes externes (clients, direction) qui participent aux sprint reviews.
Rôles transverses (toutes méthodologies)
Architecte / Lead technique Transverse Définit les choix technologiques et l'architecture globale de la solution.
Analyste fonctionnel Transverse Fait le pont entre le métier et la technique ; rédige les spécifications.
Testeur / QA Engineer Transverse Élabore les plans de test, détecte les anomalies, valide les recettes.
UX Designer Transverse Conçoit l'expérience utilisateur : prototypage, tests d'usage.
Risk Manager Transverse Identifie, qualifie et suit les risques tout au long du projet.
⚠ En Scrum, le Product Owner et le Scrum Master ne doivent pas être la même personne : l'un pousse la valeur métier, l'autre protège l'équipe.
2

Mise en place des modalités de communication

Communication Échanges Coordination Transparence Collaboration

La communication régulière est essentielle pour assurer le bon déroulement du projet. Elle facilite le partage d'information et la résolution des problèmes.

Illustration de la sous-partie
Résumé

Des modalités de communication bien définies sont essentielles au bon déroulement du projet.

3

Coordination entre les membres de l'équipe

Coordination Collaboration Cohérence Organisation Équipe

La coordination garantit la cohérence des actions menées. Elle permet d'aligner les efforts individuels avec les objectifs du projet.

Illustration de la sous-partie
Résumé

La coordination assure la cohérence des actions et l'alignement avec les objectifs du projet.

C

Utilisation des outils de pilotage

1

Mise en place d'un tableau de suivi du projet

Suivi Tableau Organisation Pilotage Visibilité

Les outils de suivi permettent de visualiser les tâches et leur avancement. Ils facilitent le pilotage et la coordination du travail.

Illustration de la sous-partie
Résumé

Le tableau de suivi offre une visualisation claire des tâches et de leur avancement.

2

Visualisation de l'avancement et des blocages

Avancement Blocages Visualisation Réactivité Gestion

La visualisation du projet permet d'identifier rapidement les difficultés. Les problèmes peuvent ainsi être traités plus efficacement.

Illustration de la sous-partie
Résumé

La visualisation permet d'identifier rapidement les blocages et de traiter les problèmes efficacement.

3

Ajustement des priorités en fonction des retours

Ajustement Priorités Feedback Adaptation Flexibilité

Les priorités peuvent évoluer en fonction des résultats obtenus et des retours des utilisateurs. Cette adaptation est au cœur de l'agilité.

Illustration de la sous-partie
Résumé

L'ajustement des priorités selon les retours est fondamental à la philosophie agile.

Exercice fil rouge — Partie 2

Organisation et pilotage opérationnel

Objectif pédagogique

Structurer l'organisation agile du projet.

Travail demandé

  • Construire un backlog initial du projet (au moins 10 éléments).
  • Prioriser les tâches selon leur valeur.
  • Définir l'organisation du projet : rôles dans l'équipe, modalités de communication, cycles de travail.
  • Concevoir un tableau de suivi du projet (type Kanban).

Livrable attendu

  • Backlog structuré
  • Schéma d'organisation de l'équipe
  • Tableau de pilotage du projet
III

Évaluation, restitution et amélioration du projet

L'analyse retrospective et l'amélioration continue

A

Analyse des résultats du projet

1

Évaluation de l'avancement et des livrables

Évaluation Avancement Livrables Suivi Résultats

L'évaluation permet de vérifier si le projet progresse conformément aux objectifs. Elle analyse la qualité et la pertinence des livrables produits.

Illustration de la sous-partie
Résumé

L'évaluation vérifie la progression du projet et analyse la qualité des livrables produits.

2

Analyse des écarts entre prévision et réalisation

Écarts Analyse Prévisions Résultats Ajustements

Comparer les prévisions et les résultats permet d'identifier les écarts. Cette analyse aide à comprendre les difficultés rencontrées.

Illustration de la sous-partie
Résumé

L'analyse des écarts entre prévision et réalisation aide à comprendre les difficultés rencontrées.

3

Identification des points d'amélioration

Amélioration Apprentissage Analyse Expérience Progression

Les difficultés rencontrées deviennent des opportunités d'apprentissage. Cette étape prépare l'amélioration des futurs projets.

Illustration de la sous-partie
Résumé

Les difficultés sont transformées en opportunités d'apprentissage pour les projets futurs.

B

Capitalisation et amélioration continue

1

Analyse collective du fonctionnement du projet

Analyse Collectif Fonctionnement Équipe Retour

L'équipe analyse ensemble la manière dont le projet s'est déroulé. Cette réflexion collective favorise la progression et l'efficacité future.

Illustration de la sous-partie
Résumé

L'analyse collective du fonctionnement favorise la progression et l'efficacité future de l'équipe.

2

Identification des bonnes pratiques

Bonnes pratiques Capitalisation Expérience Référentiel Apprentissage

Les méthodes et actions efficaces sont identifiées pour être reproduites. Elles constituent une base pour améliorer les futurs projets.

Illustration de la sous-partie
Résumé

L'identification des bonnes pratiques permet de capitaliser sur l'expérience acquise.

3

Proposition d'amélioration pour les projets futurs

Amélioration Méthodes Expérience Évolution Organisation

Les enseignements du projet permettent d'améliorer les méthodes de travail. Cette démarche renforce la culture d'amélioration continue.

Illustration de la sous-partie
Résumé

Les propositions d'amélioration renforcent la culture d'amélioration continue au sein de l'organisation.

C

Présentation et restitution du projet

1

Structuration de la présentation finale

Présentation Structure Communication Synthèse Clarté

La restitution doit être claire et structurée pour présenter les résultats du projet. Elle met en évidence les étapes clés et les décisions prises.

Illustration de la sous-partie
Résumé

Une présentation structurée met en valeur les résultats et les décisions clés du projet.

2

Argumentation des choix méthodologiques

Argumentation Méthodologie Justification Décision Cohérence

Les choix réalisés durant le projet doivent être expliqués et justifiés. Cette argumentation montre la maîtrise de la méthode agile.

Illustration de la sous-partie
Résumé

L'argumentation des choix méthodologiques démontre la maîtrise de la démarche agile.

3

Mise en perspective des résultats et des apprentissages

Bilan Apprentissage Résultats Analyse Perspective

La conclusion du projet permet de prendre du recul sur les résultats obtenus. Elle valorise les apprentissages réalisés durant le projet.

Illustration de la sous-partie
Résumé

La mise en perspective valorise les apprentissages et offre une vision d'avenir pour les prochains projets.

Exercice fil rouge — Partie 3

Évaluation et restitution du projet

Objectif pédagogique

Analyser et présenter un projet agile de manière professionnelle.

Travail demandé

  • Définir 3 indicateurs de suivi du projet.
  • Identifier les risques et difficultés possibles.
  • Proposer 2 pistes d'amélioration du projet.
  • Préparer la présentation finale.

Livrable attendu

  • Tableau d'indicateurs
  • Analyse des risques
  • Propositions d'amélioration
  • Support de présentation

Restitution finale

Présentation orale par groupe

Format de la présentation

  • Durée : 8 minutes par groupe
  • Format : Présentation orale

Contenu attendu

Les étudiants doivent présenter :

  • Le contexte et les objectifs du projet
  • L'organisation agile mise en place
  • Les outils et méthodes utilisés
  • Les résultats attendus
  • Les améliorations possibles

Critères d'évaluation

Compréhension du contexte

Analyse pertinente du projet et de ses enjeux.

Maitrise méthodologique

Application correcte des principes agiles.

Qualité de la présentation

Clarté, structure et argumentation.

Propositions d'amélioration

Pertinence et originalité des pistes proposées.
